من خلال فريق فني محترف، نقدم للعملاء توصيات مستهدفة لاختيار المعدات وخدمات شاملة لما بعد البيع، مما يكسبنا ثقة العملاء وتقديرهم.


استيراد أسطح العمل الجاهزة المصنوعة من حجر الكوارتز والأسطح الصلبة من الصين: التخصيص، والمراحل الرئيسية، وإدارة المخاطر
بالنسبة للمقاولين الأجانب الذين يستوردون أسطح عمل صلبة جاهزة من الصين لأول مرة، فإن هذا القرار يمثل أكثر من مجرد تغيير في مورد المواد. إنه نموذج مختلف لتسليم المشاريع. فبدلاً من شحن الألواح أو الصفائح للتصنيع المحلي، يمكن تفصيل أسطح العمل، وتقطيعها، وتشكيل حوافها، وتجميعها، وتلميعها، وتجربتها، وفحصها، وتعبئتها في الصين، ولا يتبقى في موقع المشروع سوى تحديد موضعها، وتوصيلها، وبعض أعمال التشطيب المحدودة.
مع التخطيط السليم، يُمكن لهذا النهج تقليل التصنيع المحلي، والتحكم في التكاليف في الأسواق ذات العمالة الكثيفة، وتحسين التناسق في المشاريع السكنية والفندقية والتجارية الكبيرة. مع ذلك، إذا لم يتم تثبيت الرسومات، والخزائن، والمكونات المجاورة، وتفاصيل التصنيع، والتغليف، والخدمات اللوجستية في وقت مبكر بما فيه الكفاية، فقد يؤدي حتى تغيير بسيط في الأبعاد أو البناء إلى إعادة العمل، واختلاف الألوان، وطلبات الاستبدال، وتأخيرات في البرنامج.
يوضح هذا الدليل العملية الكاملة - بدءًا من تقييم الموردين وتنسيق التصميم وحتى الشحن للتصدير والتركيب في الموقع - ويشرح التفاصيل التي غالبًا ما يتم تجاهلها في مشاريع أسطح العمل في المطابخ والحمامات.

1. ما نوع المورد الذي ينبغي على المستورد لأول مرة اختياره؟
لا ينبغي أن يعتمد اختيار المورد على سعر الوحدة فقط. بل يجب تقييم الشركة ونظام خدماتها وفريق المشروع ككل.
تقييم العمل: هل يمكنه تقديم حل متكامل؟
كلما أمكن، اختر شركة تصنيع تمتلك قدرات إنتاج المواد وتصنيع المنتجات النهائية، ويفضل أن يكون ذلك في نفس الموقع أو تحت نظام إدارة مباشر واحد. تُصنّع شركة جيلو ألواح حجر الكوارتز وألواح الأسطح الصلبة، كما تُصنّع أسطح عمل جاهزة من كلا المادتين. يتيح نطاق منتجاتها الواسع لفريق المشروع الواحد تنسيق أسطح عمل مطابخ الكوارتز، وأسطح مغاسل من الأسطح الصلبة، وأحواض مدمجة، وأحواض غسيل، وألواح حماية الجدران، ومكونات أخرى مصممة حسب الطلب كحزمة واحدة.
يوفر هذا النموذج المتكامل العديد من المزايا:
قد يفتقر مورد الألواح أو الصفائح فقط إلى الخبرة الهندسية والتصنيعية المعقدة. وقد تكون ورشة التصنيع فقط أقل تحكمًا في عمليات التوريد، ومطابقة الدفعات، وتتبع المواد. يُعدّ التصنيع المتكامل ذا قيمة خاصة للمطابخ والحمامات والشقق والفنادق وسكن الطلاب ذات الأحجام الكبيرة. كما يمنح المشروع مرونة أكبر في استخدام الكوارتز حيث تكون الصلابة ومقاومة التآكل من الأولويات، والأسطح الصلبة حيث تكون الوصلات غير الملحومة، والأحواض المدمجة، والتشكيل الحراري، أو إمكانية الإصلاح مطلوبة.
تقييم الخدمة: هل يفهم المورد كيفية تنفيذ المشروع؟
ينبغي على مورد المشروع الكفء أن يقوم بأكثر من مجرد تسعير قائمة الكميات. بل يجب عليه مراجعة الرسومات بشكل استباقي وتحديد مخاطر التداخل، بما في ذلك:
إن قدرة المورد على منع حدوث مشكلة قبل الإنتاج غالباً ما تكون أكثر قيمة من قدرته على إصلاحها بعد ذلك.
تقييم الفريق: تحديد مالك المشروع وعملية التواصل
تتضمن مشاريع البناء فترات زمنية طويلة والعديد من المشاركين. في البداية، عيّن قائدًا ثابتًا للمشروع وحدد أدوار موظفي المبيعات، والتفاصيل الفنية، والإنتاج، ومراقبة الجودة، والخدمات اللوجستية. اتفق على من سيقوم بما يلي:
ينبغي توثيق جميع الموافقات الهامة في شكل كتابي قابل للتتبع بدلاً من تشتيتها عبر رسائل غير رسمية.
2. متى يجب طلب أسطح العمل الجاهزة المصنوعة من الكوارتز أو الأسطح الصلبة؟
لا توجد إجابة واحدة قاطعة بشأن ما إذا كان ينبغي طلب أسطح العمل فور الموافقة على التصميم أم بعد اكتمال أعمال التشطيبات الداخلية. المبدأ الصحيح بسيط: يجب البدء بالإنتاج فقط بعد التأكد من جميع نقاط التلامس التي تؤثر على سطح العمل وإتمام أي عملية تحقق ضرورية في الموقع.
عندما يتم استيراد أسطح العمل والخزائن من الصين
يُعدّ هذا الترتيب الأسهل عمومًا من حيث التحكم. ينبغي طلب أسطح العمل ووحدات الخزائن بالتوازي، مما يسمح للمصنعين بتبادل الرسومات المعتمدة مباشرةً. يجب تنسيق عرض الخزائن وعمقها وارتفاعها ومواقع الدعامات وتفاصيل التشطيب وفتحات الأجهزة وتفاوتات التركيب. بالنسبة للمشاريع التي تتضمن أنواعًا متكررة من الغرف، ينبغي إنتاج نموذج أولي كامل أو قطعة تجريبية واعتماده قبل بدء الإنتاج بكميات كبيرة.
عندما يتم استيراد الخزائن وأسطح العمل من بلدان مختلفة
يجب على مُصنِّع أسطح العمل استلام التصميم النهائي المُعتمد من مُورِّد الخزائن، وبيانات الأجهزة، وأبعاد التوصيلات قبل إتمام رسومات التصنيع. يجب أن تتضمن حزمة الرسومات المخططات، والواجهات، والمقاطع، وتفاصيل البناء، وأبعاد الفتحات، وملامح الحواف، ومواقع الوصلات، والتفاوتات المسموح بها.
إذا كانت الجدران المبنية في الموقع أو الخدمات أو الخزائن المركبة قد تؤثر على الأبعاد النهائية، فينبغي إجراء مسح للموقع قبل بدء الإنتاج. ولا تُعدّ المخططات المعمارية الأولية أو الرسومات التصورية أساسًا موثوقًا للتصنيع النهائي.
عندما يكون الموقع غير مكتمل ولكن يجب أن يبدأ الإنتاج مبكراً
يمكن تقديم الطلبات مبكرًا، ولكن المشروع يتطلب مرحلة رسمية لتجميد التصميم. يجب على العميل والمصمم ومورد الخزائن ومصنّع أسطح العمل الموافقة على الرسومات النهائية وتحديد نقاط الربط الثابتة والأبعاد القابلة للتعديل والمناطق التي تتطلب تعديلات في الموقع. قد تحتاج أسطح العمل الممتدة من الجدار إلى الجدار إلى علامات تحديد أو حواف جانبية أو تعديلات محددة لضمان عدم انتقال أي اختلافات في الموقع مباشرةً إلى المكونات النهائية في المصنع.
3. قائمة التحقق من التصميم التي يجب تأكيدها قبل الإنتاج
ينبغي التخطيط لأسطح العمل الرئيسية والقطع المجاورة والملحقات معًا، وطلبها من نفس الدفعة كلما أمكن ذلك. تأكد من التالي على الأقل:
لا ينبغي الاستهانة بتفاصيل وصلة حافة الجدار الخلفي أو الحافة المرتفعة باعتبارها مجرد قرار جمالي بسيط. فالوصلة المقوّسة ذات نصف القطر الداخلي والوصلة المربعة بزاوية 90 درجة تتطلبان أساليب تصنيع مختلفة، ومتطلبات عمالة، واستخدام مواد، وإجراءات تجميع، وعمليات تشطيب متباينة. وبحسب التصميم، قد تتطلب حافة الجدار الخلفي المقوّسة عمليات تشكيل ولصق وصنفرة وتلميع إضافية، كما يمكن أن تُغيّر الأبعاد الكلية وصلابة التركيب النهائي.

لذا، قد يكون للتفاصيل المختارة تأثير كبير على تكلفة التصنيع والتعبئة. فسطح العمل المنحني والجدار الخلفي المُجمّعان مسبقًا في المصنع قد يتطلبان تغليفًا أكثر حماية، وحجمًا أكبر للصناديق، وترتيبات مناولة مختلفة عن المكونات المُعبأة بشكل منفصل والمُخصصة لوصلة مربعة في الموقع. في المشاريع التي تضم مئات المطابخ أو الحمامات، حتى الاختلاف الطفيف نسبيًا لكل وحدة قد يُصبح فرقًا كبيرًا في ميزانية المشروع ككل. لذلك، يجب تأكيد تصميم الوصلة المطلوب قبل تقديم عرض السعر النهائي، والموافقة على الرسومات التنفيذية، وبدء الإنتاج.
تتطلب المنتجات ذات النقوش أو العروق أو الحبيبات أو الداكنة أو شديدة اللمعان اتفاقًا إضافيًا بشأن اتجاه اللحامات، وتصميم الألواح أو الصفائح، ومتطلبات الصيانة. قد تجعل العروق العشوائية والأصباغ العاكسة والتشطيبات الداكنة اللحامات واختلافات زوايا الرؤية وعدم انتظام السطح أكثر وضوحًا. تنطبق هذه الاعتبارات على كل من الكوارتز والأسطح الصلبة، على الرغم من اختلاف طرق التصنيع. لذلك، لا ينبغي أبدًا أن تحل صورة الشاشة محل عينة مادية معتمدة.
4. لماذا يجب إنتاج مكونات الكوارتز والأسطح الصلبة المتجاورة في نفس الدفعة؟
يوفر الكوارتز المُصنّع والأسطح الصلبة عمومًا تحكمًا أكبر في تناسق اللون والنمط مقارنةً بالحجر الطبيعي، ولكن قد يحدث اختلاف طفيف بين دفعات الإنتاج. لذا، يُنصح بإنتاج القطع المتجاورة من نفس دفعة ألواح الكوارتز أو ألواح الأسطح الصلبة، وتركيبها معًا في المصنع. كما يتطلب الكوارتز المُعرق تطابقًا دقيقًا للنمط أو ترتيبًا اتجاهيًا؛ إذ لا يُمكن افتراض استمرار نمطه تلقائيًا عبر الألواح المنفصلة.
في أحد مشاريع أسطح العمل المصنوعة من حجر الكوارتز للمطابخ والحمامات، طلب العميل أسطح العمل الرئيسية لوحدات المغاسل قبل تأكيد التصميم الكامل للحمام. أُضيفت أسطح كوارتز أصغر فوق المراحيض لاحقًا، على الرغم من أنها كانت مُصممة لتكون امتدادًا مباشرًا لأسطح المغاسل الأصلية.
كانت أسطح الكوارتز الأصلية قد صُنعت بالفعل، بثلاث حواف مكشوفة مشطوفة ومصقولة. ولإنشاء امتداد مناسب، كان لا بد من إزالة الشطفة النهائية أولاً، ثم إعادة تجهيز منطقة الوصل. وكان من شأن وصل القطعتين المكتملتين دون هذه المعالجة أن يترك أخدودًا واضحًا. يُعد الكوارتز أصعب بكثير في القطع وإعادة التشطيب من الأسطح الصلبة، ويتطلب أدوات ماسية متخصصة، والتحكم في الغبار، والتعامل الدقيق، وإعادة التلميع. ولذلك، فإن ما بدا وكأنه قطع مستقيم بسيط استلزم إزالة السطح، وتحديد موضعه بدقة، وقطعه بشكل متخصص، وإعادة تشكيل الحواف، وإعادة لصقها، وتلميعها، وحماية الموقع. في بلد ترتفع فيه تكلفة العمالة، قد يؤدي تعديل سطح كوارتز مكتمل وإنشاء وصلة جديدة إلى زيادة التكلفة بشكل كبير.
تم تقديم الطلب التكميلي بعد شهر أو شهرين، لذا لا يمكن افتراض تطابق الكوارتز الجديد تمامًا مع الدفعة الأصلية. حتى في حال توافق الدفعتين مع معايير التفاوت اللوني للشركة المصنعة، قد يظهر اختلاف طفيف في درجة اللون أو الجزيئات أو العروق عند تركيب القطع جنبًا إلى جنب. وينطبق مبدأ تطابق الدفعة أيضًا على الأسطح الصلبة. تشير المعلومات الفنية المتاحة للجمهور من شركة مصنعة أخرى معروفة إلى أن ألواح الأسطح الصلبة والأحواض المصبوبة المتطابقة اللون قد تُظهر اختلافات طفيفة بسبب اختلاف عمليات التصنيع والتفاوتات المسموح بها. وهذا يؤكد أهمية العينات المادية والتخطيط الشامل للدفعة في المشروع.
الدرس واضح لكل من حجر الكوارتز والأسطح الصلبة: يجب مراعاة أسطح العمل المتصلة، والجدران المرتفعة، والجدران الخلفية، وعتبات النوافذ، وامتدادات أسطح المراحيض، وجميع العناصر المجاورة أثناء تطوير التصميم بدلاً من إضافتها بشكل فردي بعد اكتمال القطع الرئيسية.
5. العملية الكاملة من الاستفسار إلى التركيب
الخطوة الأولى: موجز المشروع والتأهيل المسبق للموردين
يُقدّم العميل معلوماتٍ عن الدولة المستهدفة، والتطبيق، والكميات المُقدّرة، وأنواع الغرف، ومتطلبات الألوان، والرسومات الأولية، وتاريخ التسليم المطلوب، ونموذج التداول المُفضّل. ويُقدّم المورّد نبذةً عن شركته، وقدراته الإنتاجية، ومراجع المشاريع ذات الصلة، ونظام الجودة، والعينات، والتوصيات الفنية الأولية.
الخطوة الثانية: عرض الأسعار ومراجعة الحلول
يجب أن يحدد عرض السعر ما إذا كان كل عنصر من حجر الكوارتز أو سطحًا صلبًا، بالإضافة إلى درجة المادة ولونها وسماكتها وحجمها (لوح أو صفيحة) ونطاق التصنيع والأحواض أو المغاسل والملحقات والتغليف وبدل الهدر والنماذج التجريبية والفحص والشحن وشروط التجارة الدولية (Incoterms®). لا تقارن سعر المتر المربع فقط؛ بل قارن التكلفة الإجمالية للمشروع شاملةً المنتجات المُسلّمة جاهزةً للتركيب.

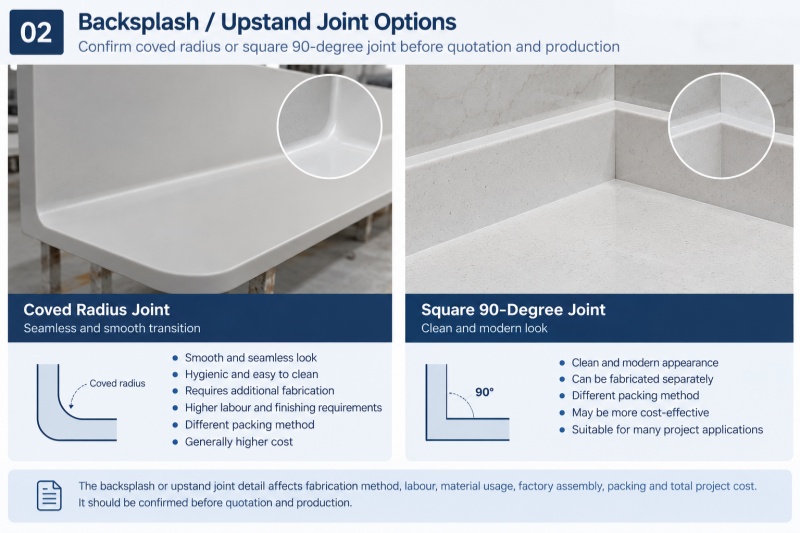

عند الحاجة إلى ألواح حماية خلفية أو حواف مرتفعة، يجب أن يوضح عرض السعر بوضوح ما إذا كان اتصال سطح العمل باللوح الخلفي يعتمد على شكل منحني أو زاوية قائمة 90 درجة. قد تؤثر هذه التفاصيل بشكل كبير على تكاليف التصنيع، واستخدام المواد، والتجميع في المصنع، والتشطيب، وحجم التعبئة، وحماية النقل، لذا يجب عدم تركها دون تحديد حتى بدء الإنتاج.
بالنسبة للمشاريع الكبيرة، ينبغي مناقشة مفهوم التعبئة الأولي في مرحلتي تقديم العروض وطلب الشراء، وليس بعد اكتمال التصنيع. يحتاج المورد إلى فهم كيفية تركيب المشروع وتوزيعه في الموقع، حتى يتسنى إدراج تأثير طريقة التعبئة المقترحة على كميات الصناديق وأبعادها وعمليات المناولة والخدمات اللوجستية في ميزانية المشروع.
الخطوة 3: الموافقة على العينة واللون وجودة الصنع
الموافقة على عينة اللون المادية، والتشطيب، وشكل الحواف، ومظهر الوصلات، وتفاصيل البناء النموذجية. يجب أن تتضمن المشاريع ذات الكميات الكبيرة نموذجًا أوليًا كاملًا أو قطعة أولية تغطي تركيب الخزائن، وسطح العمل، والحوض، والجدار الخلفي، والفتحات الرئيسية.
عند تحديد وجود حافة خلفية مقوسة أو حافة مرتفعة، يجب أن يوضح النموذج الأولي أو القطعة الأولى أيضًا نصف القطر المتفق عليه، ومظهر الوصلة، وجودة التشطيب، والانتقال بين الأسطح الأفقية والرأسية.
الخطوة الرابعة: التصميم التفصيلي والتنسيق بين الموردين
يقوم مصنّع أسطح العمل بإعداد رسومات تفصيلية بناءً على الأبعاد النهائية للخزائن والأجهزة والتصميم المعماري. ويراجع العميل والمصمم ومورّد الخزائن وفريق الهندسة الميكانيكية والكهربائية والصحية والفني المُركّب مجموعة الرسومات نفسها الخاضعة للرقابة. ويجب دمج جميع التغييرات في حزمة واحدة خاضعة للرقابة.
الخطوة 5: مسح الموقع وتجميد التصميم
في حال اعتماد عملية التصنيع النهائية على ظروف الموقع، يجب التحقق من الأبعاد بعد تحديد مواقع الخزائن، والتأكد من اكتمال ركائز الجدران أو الهياكل الأساسية الأخرى بشكل كافٍ. يجب تسجيل الموافقة النهائية على الرسم، وتأكيد الكمية، وتاريخ انتهاء التغييرات قبل بدء الإنتاج.
الخطوة السادسة: العقد، أمر الشراء، وبرنامج الإنتاج
ينبغي أن يحدد العقد مراحل الدفع، والشروط التي تبدأ عندها مدة التسليم، وشروط التجارة الدولية (إنكوترمز®)، ومتطلبات الجودة، والتغليف، وقطع الغيار، وقوائم المستندات، ورسوم التغيير. تُحدد شروط التجارة الدولية التزامات التسليم والتكاليف والمخاطر، ولكنها لا تُغني عن عقد البيع الكامل. انظر شروط التجارة الدولية (إنكوترمز®) لعام ٢٠٢٠ الصادرة عن غرفة التجارة الدولية.
بالنسبة للمشاريع الكبيرة متعددة المباني أو الطوابق، يجب أن يؤكد أمر الشراء أيضاً مبدأ التعبئة والتعريف المتفق عليه. إذا طلب المقاول التسليم أو التركيب حسب المبنى أو الطابق أو الشقة أو الغرفة أو مرحلة البناء، فيجب تقديم هذه المعلومات قبل بدء تخطيط الإنتاج والتعبئة.
الخطوة 7: حجز الدفعة وتصنيعها

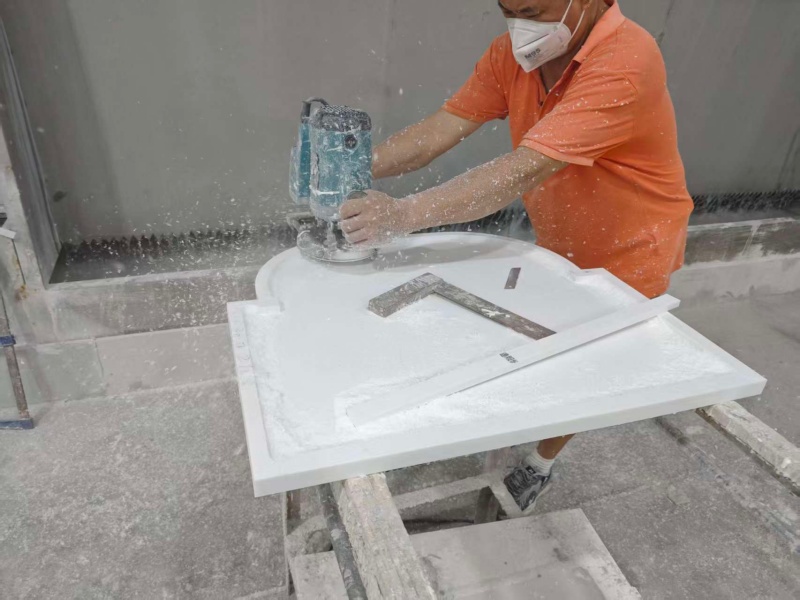

يحجز المصنع كميات ألواح الكوارتز وألواح الأسطح الصلبة المطلوبة، ويُحسّن التصميمات حسب نوع الغرفة ومساحتها. تُقطع قطع الكوارتز، وتُشذّب حوافها، وتُصقل، وتُثقب، وتُجرّب تركيبها باستخدام معدات معالجة الأحجار المناسبة. كما يمكن تشكيل قطع الأسطح الصلبة حراريًا، ولصقها بسلاسة، وصقلها، ودمجها مع أحواض أو مغاسل من الأسطح الصلبة. يجب أن تتشارك المكونات المتصلة والمتجاورة في هوية متناسقة، واتجاه نمط موحد، وعلاقات وصل متناسقة.
الخطوة 8: الموافقة على النموذج الأولي، وفحص العملية، وفحص ما قبل الشحن
وافق على النموذج الأولي قبل بدء الإنتاج بكميات كبيرة. قبل الشحن، تحقق من الأبعاد، والتفاوتات المسموح بها، واللون، والكميات، والأسطح، والفتحات، وملامح الحواف، والوصلات، والملحقات، والملصقات. وثّق عملية الفحص بالصور أو الفيديو أو تقرير فحص مستقل. يجب تجربة تركيب التجميعات المعقدة في المصنع قبل تفكيكها للتعبئة.
ينبغي أن يؤكد الفحص أيضًا أن تفاصيل الألواح الخلفية/الحواف المرتفعة ذات الشكل المقعر أو المربع تتوافق مع الرسومات والعينات المعتمدة، وأن ترتيب التعبئة النهائي يتوافق مع توزيع الموقع المتفق عليه وتسلسل التركيب.

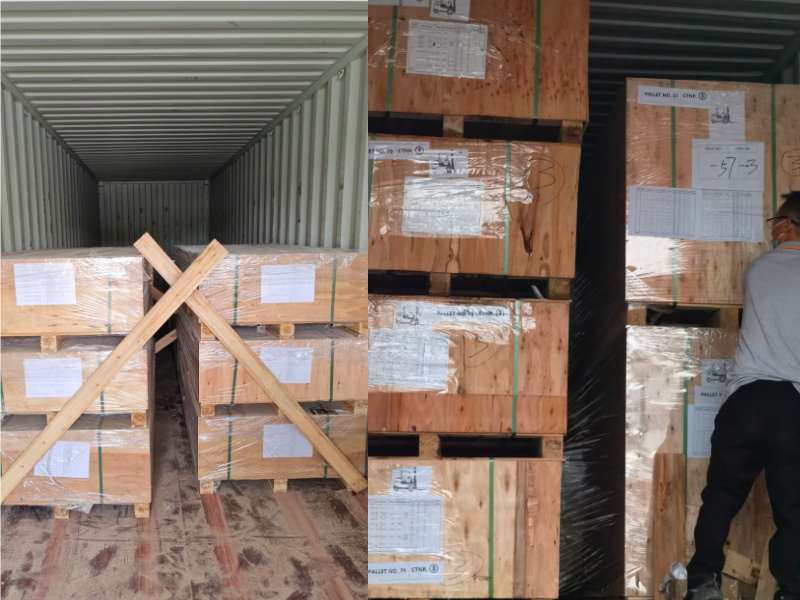

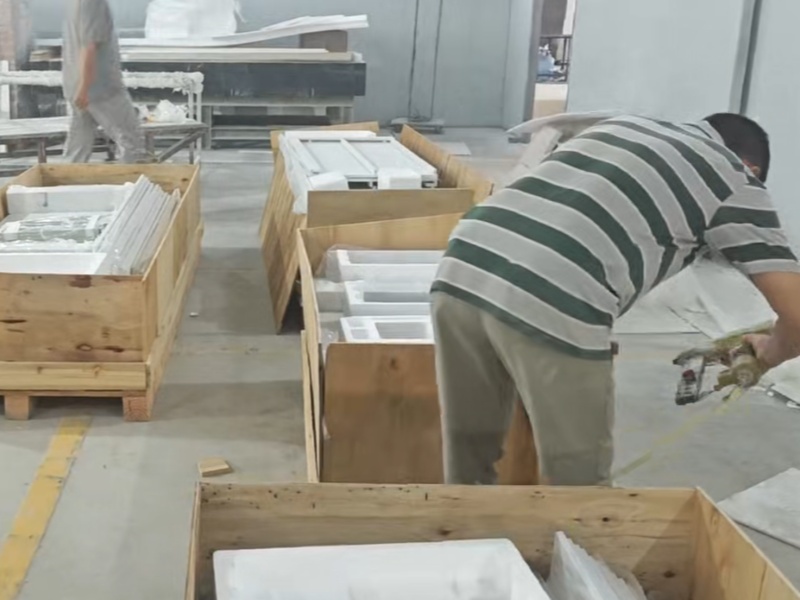

الخطوة 9: التعبئة المتخصصة، تحميل الحاويات والتصدير
لا يمكن تغليف أسطح العمل المصنوعة من الكوارتز والأسطح الصلبة المصقولة بنفس طريقة تغليف الألواح أو الصفائح العادية. فالكوارتز ثقيل وصلب، بينما قد تكون مجموعات الأسطح الصلبة الكبيرة عرضة للتلف عند الفتحات أو الأجزاء الضيقة. لذا، يجب تصميم الصناديق أو هياكل النقل وفقًا لأبعاد كل مكون ووزنه ومسارات التحميل الخاصة به. وتحتاج الزوايا والفتحات ونقاط الضعف الأخرى إلى حماية خاصة. يجب أن تحمل كل عبوة رقم الغرفة ورقم الصندوق ومركز الثقل واتجاه الرفع ورقم مرجع قائمة التعبئة.
يتطلب الشحن البحري للحاويات الكاملة أيضًا تقديم بيان بالوزن الإجمالي المعتمد. وبموجب اتفاقية سولاس، يجب تقديم هذا البيان في الوقت المناسب لخطة رصّ البضائع على السفينة؛ وبدونه، لا يمكن تحميل الحاوية عادةً. راجع إرشادات المنظمة البحرية الدولية بشأن الوزن الإجمالي المعتمد للحاويات المعبأة (https://www.imo.org/en/OurWork/Safety/Pages/Verification-of-the-gross-mass.aspx).


الخطوة العاشرة: التخليص الجمركي والتركيب والقبول النهائي
قبل الوصول، يجب على المستورد تجهيز إجراءات التخليص الجمركي، والرسوم والضرائب، وتفريغ الحاويات، والتخزين، والتوصيل النهائي. قبل التركيب، تأكد من استواء الخزائن، واكتمال الدعامات، وجاهزية توصيلات السباكة والكهرباء، وجفاف الموقع، ووضوح مسارات الوصول. بعد التركيب، افحص المستويات، والدرزات، ووصلات السيليكون، والصرف، والفتحات، والأسطح، والحماية، واستكمل سجلات الاستلام لكل غرفة على حدة.
6. المعالم الرئيسية والبرنامج الإرشادي
الفترات التالية هي فترات مرجعية للتخطيط، وليست التزامات ثابتة. وتعتمد المدد الفعلية على الكمية، وتوافر الألوان، ومدى تعقيد التصميم، وشحن العينات، والطاقة الإنتاجية، والعطلات، وحجوزات السفن، والمسار، والشحن العابر، وظروف الميناء، والتخليص الجمركي.
| منصة | المدة الإرشادية | المنتج الرئيسي |
|---|---|---|
| موجز المشروع والتأهيل المسبق للموردين | 3-7 أيام | مواصفات أولية موجزة وتقييم للقدرات |
| عرض أسعار وتوضيح فني | 3-7 أيام | الميزانية، ونطاق التصنيع، ونموذج التداول |
| تحضير اللون/العينة والتوصيل عبر البريد السريع | 10-20 يومًا | الموافقة على اللون والتشطيب المادي |
| تطوير واعتماد الرسومات التنفيذية | من أسبوع إلى ثلاثة أسابيع | الرسومات النهائية للتصنيع، والوصلات، والتفاوتات المسموح بها |
| نموذج أولي أو مقال أولي، إذا لزم الأمر | من أسبوع إلى ثلاثة أسابيع | الموافقة على اللياقة البدنية وجودة الصنعة |
| تحضير المواد وحجز الدفعة | من أسبوع إلى ثلاثة أسابيع | ألواح الكوارتز/ألواح الأسطح الصلبة من نفس الدفعة وتخطيط الإنتاج |
| تصنيع المنتج النهائي | من أسبوعين إلى خمسة أسابيع | أسطح عمل من الكوارتز أو الأسطح الصلبة، وأحواض الغسيل/المغاسل والمكونات المجاورة لها |
| واجهة الفحص النهائي والتعبئة والحجز | من أسبوع إلى أسبوعين | تقرير الفحص، وقائمة التعبئة، ووثائق الشحن |
| الشحن البحري وإعادة الشحن | عادةً من 3 إلى 7 أسابيع | يعتمد ذلك على المسار وميناء الوصول |
| التخليص الجمركي والتسليم الداخلي | من 3 إلى 10 أيام أو أكثر | يعتمد ذلك على المستندات والتفتيش |
| تركيب الموقع واستلامه | خاص بالمشروع | سجلات التركيب، وقائمة العيوب، والموافقة النهائية |
بالنسبة للألوان القياسية والتصاميم البسيطة والموافقات السريعة، يُرجى مراعاة فترة تتراوح بين 8 و14 أسبوعًا تقريبًا من تاريخ اعتماد التصميم النهائي وحتى وصول المنتج إلى وجهته. أما الأعمال المخصصة المعقدة، والألوان الخاصة، والكميات الكبيرة، أو متطلبات النماذج الأولية، فقد تستغرق من 12 إلى 18 أسبوعًا أو أكثر. أضف إلى ذلك فترة احتياطية تتراوح بين أسبوعين وأربعة أسابيع، خاصةً خلال فترة رأس السنة الصينية، وعطلة اليوم الوطني الصيني، وعطلات بلد المقصد، وفترات ذروة الشحن.
إن أهم تاريخ في البرنامج ليس تاريخ الإيداع، بل هو التاريخ الذي تُعتمد فيه معلومات الإنتاج كاملةً وتُثبّت نهائياً. فإذا بقيت الألوان أو الكميات أو الرسومات أو نماذج الأجهزة أو التغليف غير مُحددة، فإن الدفع وحده لا يعني بدء مدة التصنيع رسمياً.
7. اعتبارات إضافية لمشروع المطبخ والحمام
اسمح بالحركة ووفر الدعم الهيكلي الصحيح
تتطلب المساحات الطويلة، والتركيبات الممتدة من الجدار إلى الجدار، ومناطق النوافذ، ومناطق المواقد، والبروزات الكبيرة، مساحات حركة مناسبة ودعمًا موثوقًا به وفقًا للمتطلبات الفنية للمادة المختارة. يختلف الكوارتز والأسطح الصلبة في الصلابة والوزن والسلوك الحراري وحدود الامتداد وطرق التوصيل؛ لذا لا ينبغي نسخ تفاصيل تركيب إحدى المادتين تلقائيًا إلى الأخرى. يجب عدم استخدام المواد اللاصقة لتعويض عدم استواء الخزائن، ولا ينبغي أن يمتد سطح العمل فوق مساحة غير مدعومة.
قم بقص كل جزء بناءً على قالب المعدات النهائي
أبعاد صفحة التسويق غير كافية. احصل على النموذج النهائي وقالب التركيب للمواقد، والحنفيات، وموزعات المياه، وملحقات الأحواض، والأجهزة. تأكد من أدوات التثبيت، وسهولة الوصول للصيانة، وتوافقها مع سُمك سطح العمل.
تحديد مواقع اللحامات الهندسية قبل الإنتاج
تجنب وضع اللحامات عبر مناطق القطع الضعيفة، ونقاط التحميل الرئيسية، وخطوط الرؤية البارزة، أو المناطق الرطبة. يجب أيضًا مراعاة أبعاد النقل ومساحة الربط المتاحة في الموقع. تتطلب الألواح المزخرفة استمرارية مدروسة، بينما لا يمكن افتراض تكرار العروق العشوائية والجسيمات الكبيرة بشكل متطابق من لوح إلى آخر.
تحقق من مسار التسليم قبل زيادة عملية التجميع في المصنع إلى أقصى حد
زيادة عمليات التجميع في المصنع تعني تقليل العمل في الموقع، ولكنها تُنتج أيضًا مكونات أكبر حجمًا. يجب فحص أبواب الحاويات، ومركبات التوصيل، والمصاعد، والسلالم، والممرات، والأبواب، ونصف قطر الدوران. عند الضرورة، قسّم المنتجات إلى وحدات قابلة للنقل، وضع الوصلات في مواقع مناسبة من الناحية الفنية والبصرية.
تحديد هوية الغرف وتتبع التعبئة والتغليف
بالنسبة للشقق والفنادق والمشاريع المتكررة الأخرى، اربط نوع الغرفة ورقمها ورقم المنتج ورقم الصندوق ومراجعة الرسم. فبدون هذا النظام، قد تستهلك عملية الفرز وحدها جهداً بشرياً كبيراً في الموقع.

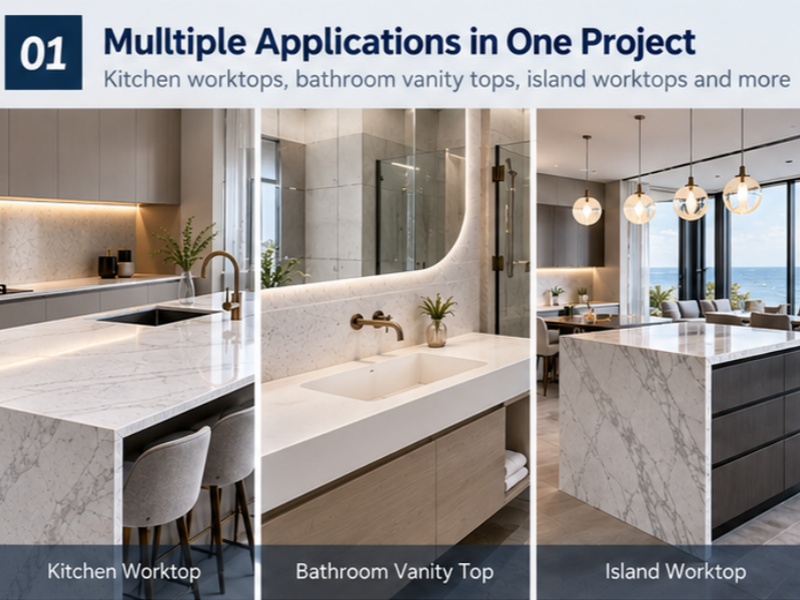

غالبًا ما تتضمن المشاريع الكبيرة أسطح عمل للمطابخ، وأسطح مغاسل للحمامات، وأسطح عمل للجزر بأحجام مختلفة، موزعة على مبانٍ وطوابق متعددة. ولزيادة كفاءة عمليات التفريغ والتوزيع والتركيب، ينبغي تحديد استراتيجية التعبئة والتغليف عند تقديم الطلب، بدلًا من تأجيلها إلى ما بعد التصنيع. يجب الاتفاق على طريقة التعبئة، سواءً حسب المبنى، أو الطابق، أو الغرفة، أو الشقة، أو ترتيب التركيب، والتأكد من تحديد كل صندوق ومكون بوضوح في قائمة التعبئة والرسومات المعتمدة. يساهم التخطيط الجيد لتسلسل التعبئة في تقليل عمليات المناولة المتكررة، والفرز في الموقع، وفقدان القطع، وخطر التلف أثناء نقل المواد في المشروع.
مواد استهلاكية ومواد احتياطية لتركيب السفن
وفّر قطعًا فائضة من نفس الدفعة، ومواد لاصقة مناسبة للمادة، وقطع غيار، وملحقات ضرورية لأضرار النقل، وتعديلات الموقع، والصيانة المستقبلية. يُعدّ السطح الصلب سهل الصنفرة والتشطيب والإصلاح نسبيًا، بينما تتطلب تعديلات الكوارتز المصقولة عادةً أدوات حجرية متخصصة، وقد لا يكون من الممكن ترميمها بصريًا بنفس الطريقة. يجب أن يراعي تخطيط قطع الغيار المادة المختارة، وحجم المشروع، ومدى تعقيد التركيب، ومدة التوريد.
حدد المستورد المسجل ونقطة نقل المخاطر
ينبغي أن يحدد العقد المستورد المسجل ويوزع المسؤولية عن تأكيد رمز النظام المنسق، والرسوم الجمركية، وضريبة القيمة المضافة أو ما يعادلها من الضرائب، ورسوم الوجهة، والتأمين، والتفتيش، ورسوم التأخير، ورسوم الاحتجاز، والنقل النهائي. لا يمكن مقارنة عروض أسعار FOB وCIF وDAP وDDP دون فهم نقطة التسليم، وحدود التكلفة، ونقل المخاطر. توفر قواعد الإنكوترمز® الصادرة عن غرفة التجارة الدولية (https://iccwbo.org/business-solutions/incoterms-rules/) الإطار المعترف به لتوزيع هذه الالتزامات.
لا تتخلص من العبوة مباشرة بعد التسليم
سجّل حالة الحاوية والتغليف أثناء التفريغ. صوّر أي أثر للصدمات أو الرطوبة أو أي تلف خارجي. قارن الكميات بقائمة التعبئة، وافحص الأبعاد والأسطح قبل التركيب لتحديد مسؤوليات النقل والتخزين والتركيب.
8. خمس بوابات موصى بها للتحكم في المشروع
لمنع مشروع غير مكتمل من التقدم قبل الأوان، قم بإنشاء خمس مراحل رسمية للموافقة:
1. الموافقة على قدرة المورد: يتم قبول خبرة المصنع والمعدات وأنظمة الجودة والفريق وخبرة التسليم.
2. الموافقة على العينة: تم تأكيد اللون واللمعان والنمط وشكل الحافة ومظهر الدرزة.
3. تجميد التصميم: تمت الموافقة الكاملة على الخزائن والأجهزة والقطع المجاورة والفتحات والوصلات والتفاوتات.
4. الموافقة على المقالة الأولى: المجموعة المكتملة الأولى أو التفاصيل الحاسمة التي يتم قبولها قبل الإنتاج الضخم.
5. الموافقة على الشحنة: يتم قبول الكمية والجودة والملصقات والتعبئة والوثائق قبل التحميل.
ينبغي مراجعة كل تغيير مقترح من حيث تأثيره على السعر، ووقت التسليم، ودفعة المواد، والمنتجات المكتملة بالفعل قبل الموافقة عليه.
الخلاصة: الهدف هو حل مشاكل الموقع قبل وصولها إلى الموقع
لا تكمن القيمة الأساسية لاستيراد أسطح العمل الجاهزة المصنوعة من حجر الكوارتز والأسطح الصلبة من الصين في مجرد الوصول إلى تكاليف تصنيع تنافسية، بل في القدرة على نقل عمليات التصنيع التفصيلية، والقطع المتخصص، وتشطيب الحواف، والتجميع التجريبي، ومراقبة الجودة، والتعبئة المعيارية من بيئة موقع غير مستقرة إلى بيئة مصنع خاضعة للرقابة.
تتميز المشاريع الناجحة عمومًا بثلاث خصائص رئيسية: مورد متكامل قادر على إنتاج ألواح الكوارتز، وألواح الأسطح الصلبة، والمكونات النهائية من كلا المادتين؛ تنسيق كامل وتصميم نهائي قبل الإنتاج؛ وبرنامج واقعي للعينات، والتصنيع، والشحن، والتخليص الجمركي، والتركيب. تتيح إمكانيات جيلو المتكاملة في مجال أحجار الكوارتز، والأسطح الصلبة، وأسطح العمل النهائية للعملاء اختيار المادة الأنسب لكل منطقة مع تنسيق المشروع من خلال مجموعة تصنيع واحدة.
بالنسبة للمقاولين الذين يستوردون أسطح عمل جاهزة لأول مرة، كلما شارك مصنّع أسطح العمل مبكرًا في تنسيق أعمال الخزائن والأدوات الصحية والأجهزة والتركيب، قلّت مخاطر إعادة العمل والطلبات الإضافية والتكاليف غير المخطط لها. وهذا مهم بشكل خاص للكوارتز: فبمجرد اكتمال القطع وصقل الحواف والتصنيع، يصبح إجراء أي تعديل لاحق أكثر صعوبة وتكلفة. عادةً ما تكون الموافقة الكاملة والدقيقة قبل الإنتاج أقل تكلفة من أي إجراء تصحيحي يُتخذ بعد التصنيع.
